保障新能源并网消纳助力电网“绿色发展”

呼和浩特供电公司红泉220千伏变电站投运送电

语音朗读:语音播报

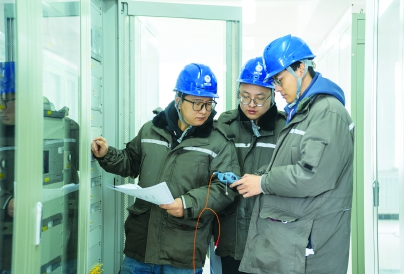

开展送电前检查工作。李顺鹏摄

红泉220千伏变电站全景图。李顺鹏摄

2月17日7时18分,随着红泉220千伏变电站3号主变冲击合闸试验顺利完成,标志着呼和浩特供电公司红泉220千伏变电站成功投运送电。

呼和浩特依托武川地区丰富的“风资源”,在武川引进天能重工、碳达峰、呼和浩特热电厂灵活性改造等一批新能源项目。呼和浩特供电公司为解决新能源并网送出,在武川西乌兰不浪地区建设220千伏红泉输变电工程。该工程本期建设180兆伏安主变压器2台,220千伏出线4回,110千伏出线8回。红泉变电站的建成将进一步优化武川地区网架结构、提升电网供电可靠性。同时肩负着武川地区新能源的接入和消纳重任,为自治区“碳中和、碳达峰”战略目标提供坚强保障。

为保障该变电站的顺利投产,呼和浩特供电公司以“四个蒙电”发展定位和“九大战略工程”为抓手,加快构建新型电力系统。由工程建设部和生产技术部牵头,组织变电管理二处、输电管理处、修试管理处、信通通信处等部门,抽调技术骨干提前26天驻站开展验收工作,并本着“提前介入、精益管理、规范验收、无缝交接”的原则,在确保安全的前提下,合理安排工作。此外,在工作现场同步开展“党建+”亮旗赋能工程验收,发挥党员引领和“传帮带”作用,夯实验收工作质量,全面把好安全关、质量关,确保工程质量“不打折”,设备运行“有保障”。

变电站成功启动后,将为天能重工、远景碳达峰进行送电,满足新能源企业并网生产需求。呼和浩特供电公司客户服务中心于2月13日组织大用户管理处、计量中心,对接用户侧变电站,深入用户开展设备验收工作,消除设备隐患,为企业提供优质的供电服务,为成功送电提供保障。据了解,天能重工装机总容量为150兆瓦,共安装24台单机容量为6.25兆瓦的风力发电机组,该机组是目前国内最大的陆上风力发电机组之一。远景公司武川碳达峰先行示范风储基地项目总容量为400兆瓦,投资25亿元,安装80台5兆瓦风力发电机组。这两项工程均是自治区重点工程项目,呼和浩特供电公司紧盯工程进度,加快推进工程建设,主动作为、靠前发力,确保工程按期完工,为新能源项目及时并网提供坚实保障,为自治区经济社会高质量发展赋能增力、保驾护航。

220千伏红泉输变电工程聚焦集团公司“1469”中长期发展战略,以建设世界一流企业为契机,加快构建新型电力系统和供电服务体系,保障首府地区新能源并网消纳、服务新能源建设,加快电网提档升级。
